Avances del proyecto La Posta de Pilar Marzo 2023

,
Vista aérea panorámica de La Posta de Pilar.

Queremos compartirles las novedades de los avances del proyecto La Posta de Pilar hasta marzo 2023.

OBRA Y AVANCES DEL PROYECTO


Detalle general de tareas realizadas y en proceso:

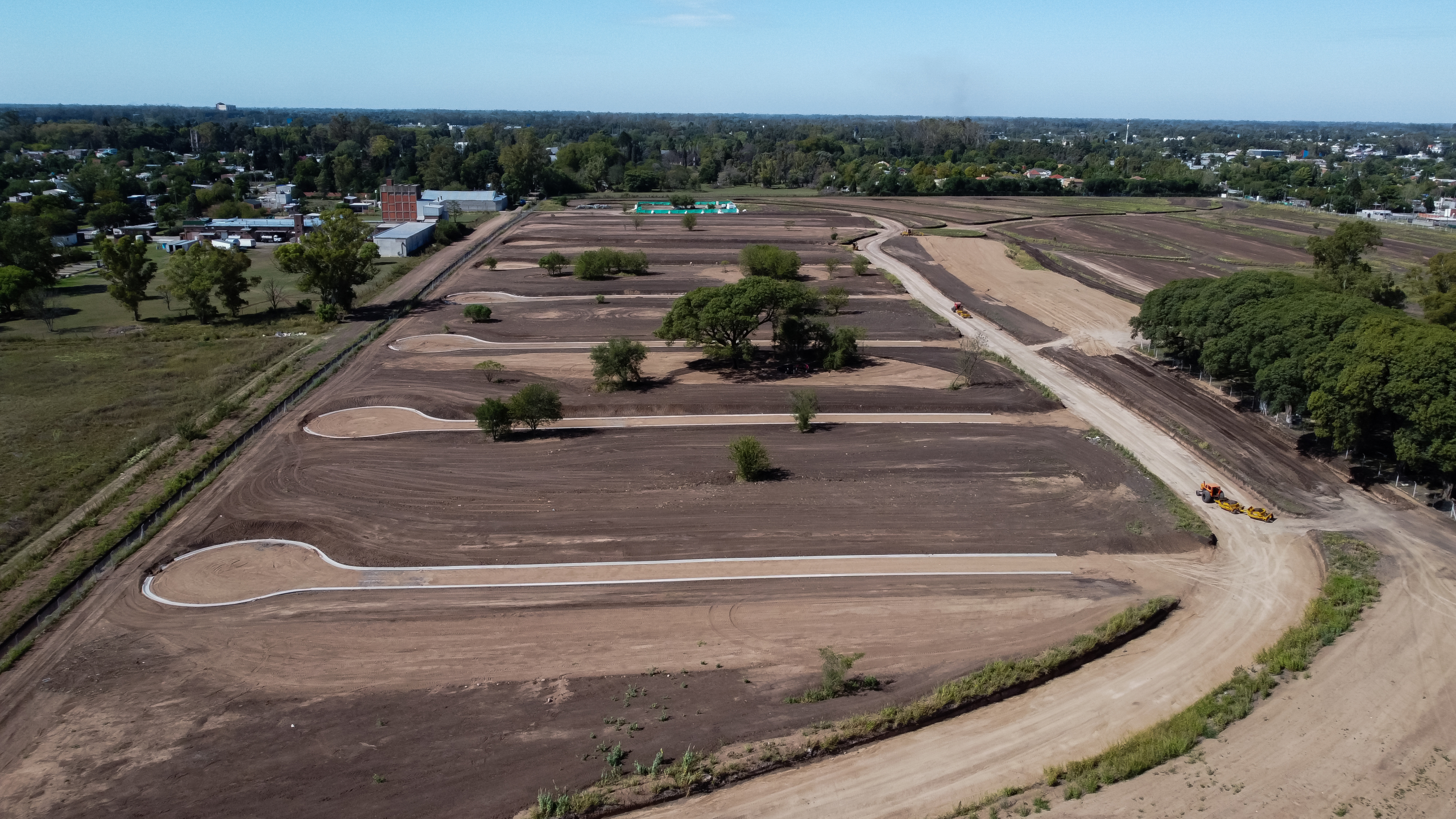

– Limpieza y traza vialidades de 41.000m2 de superficie.
– Un 45% aproximadamente del volumen de destape programado, siendo unos 20.000m3 el volumen excavado aproximado.
– Se ha completado la limpieza adicional de sectores destinados a lotes.
– En las calles internas secundarias del sector del barrio lindante con calle Dr.Argerich, se ha alcanzado con la excavación, el nivel de “fondo de caja”.
– Se ha resuelto la salida de escurrimiento según proyecto hidráulico a zanja perimetral, mediante la colocación de los tramos de cañería.
Completado el alteo con suelo seleccionado del lugar (tosca).

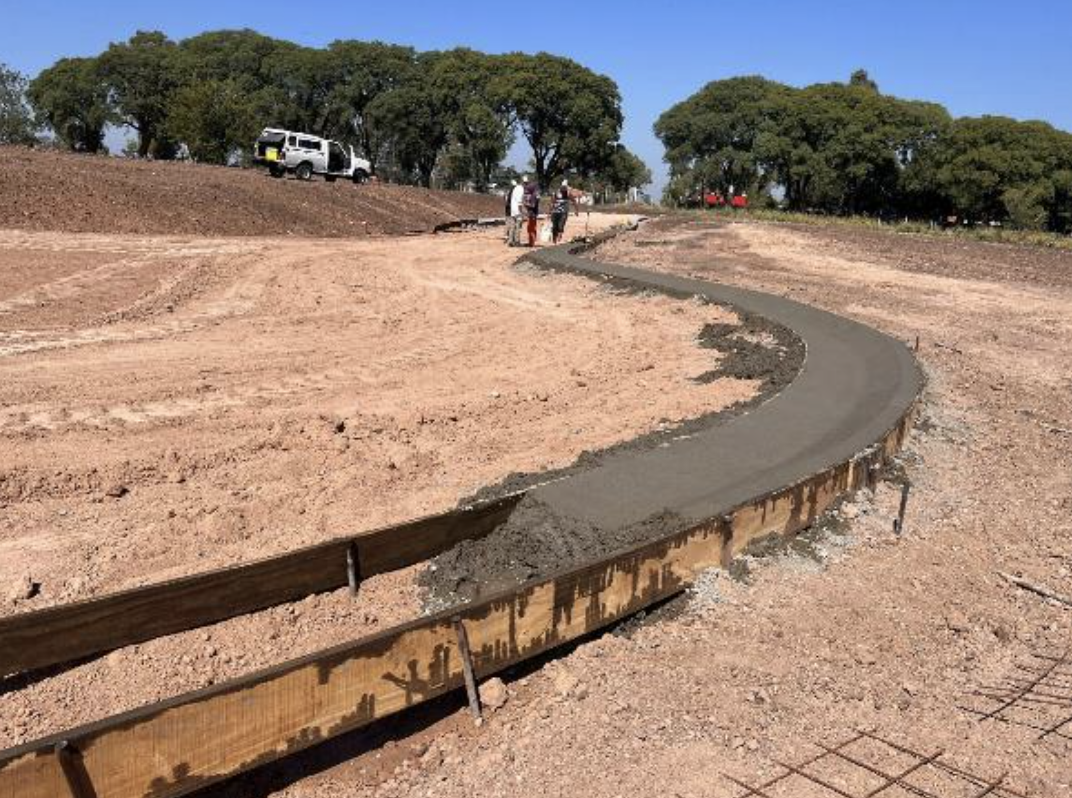

– Comenzado con la ejecución de los cordones cuneta que trasladan el agua de escurrimiento de pavimento y viviendas a las salidas pluviales mencionadas.

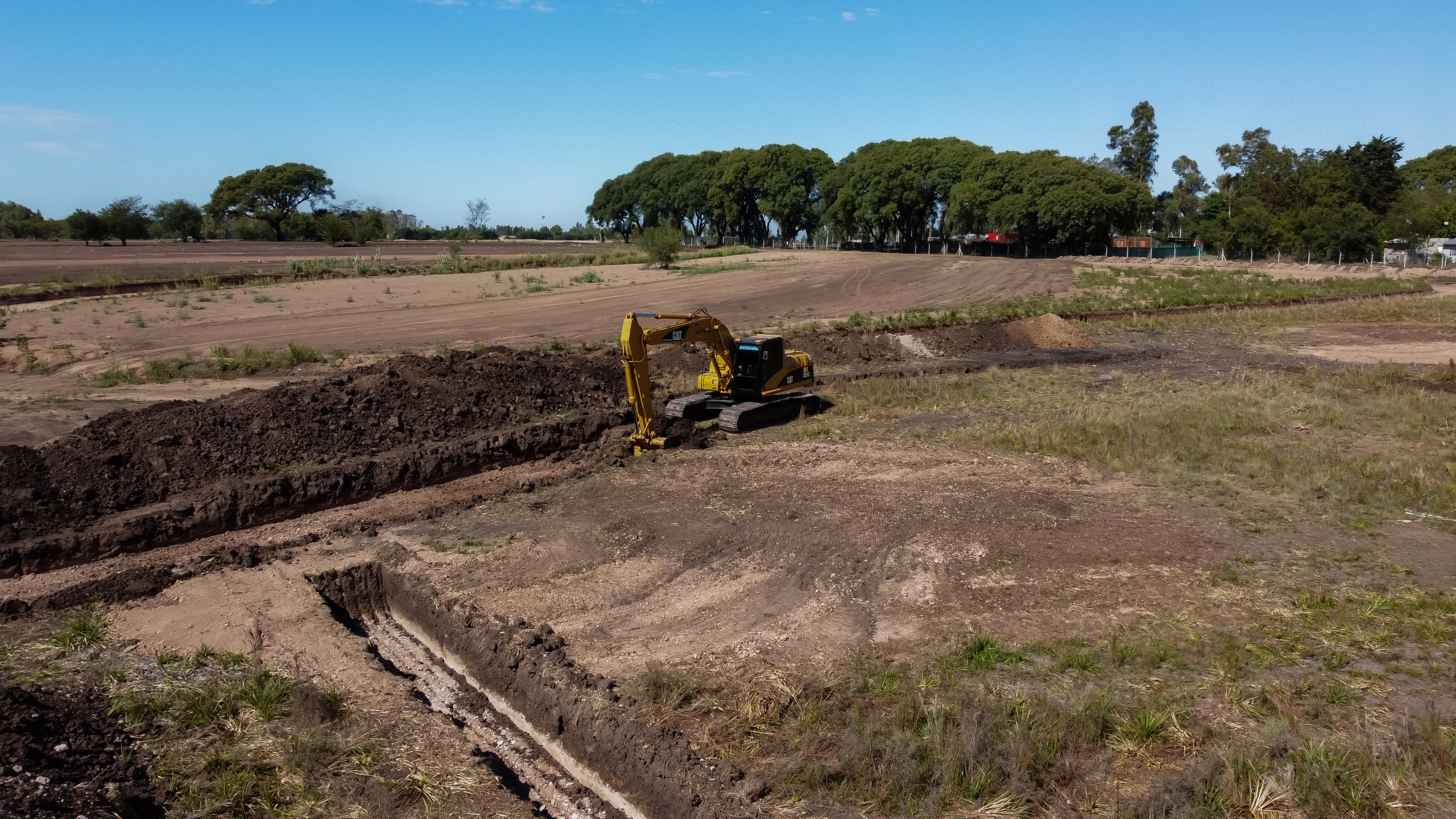

– Se han completado cerca de 700 metros lineales de zanja abierta que garantizan el desagote futuro.
– Se han dimensionado, cuantificado, y replanteado en obra más de 150 cruces tipo, que suman unos 1500 mts lineales de cañeros. Dichos cañeros, servirán para poder realizar cruces de calle sin necesidad de apertura de zanjas.

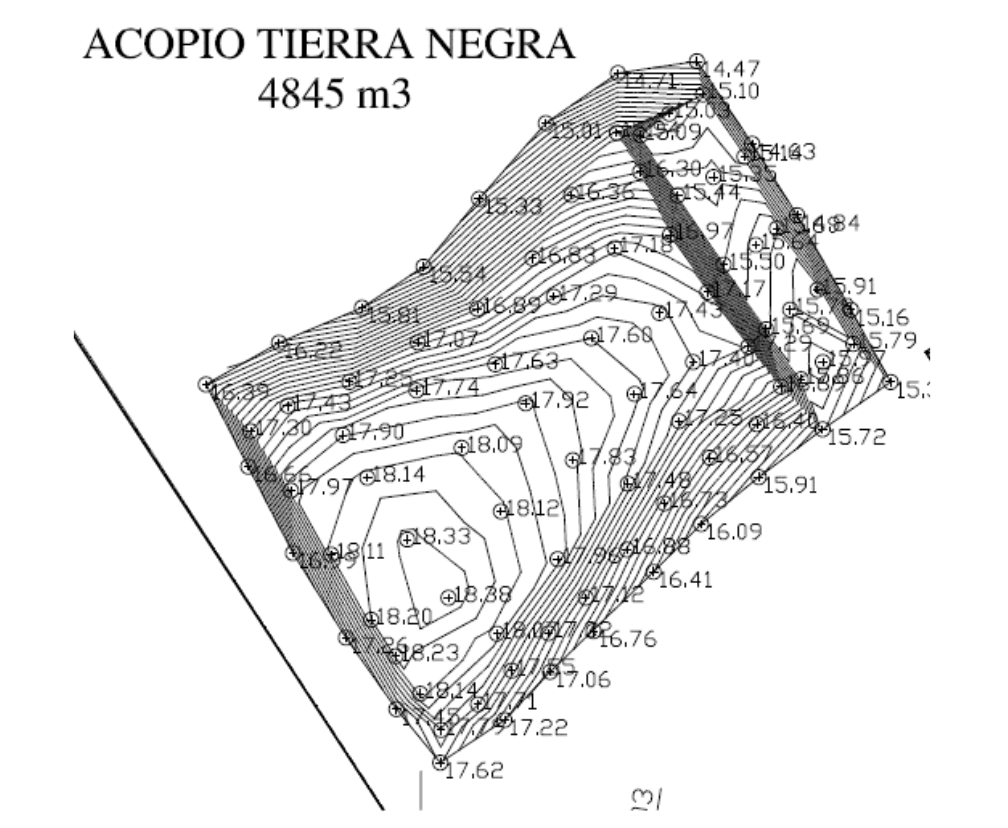

– Se han reservado en acopio aparte, unos 4.800 m3 de tierra negra de buena calidad, apta para su reutilización en espacios verdes. La misma está localizada estratégicamente en sector cercano a huerta.


PROYECTO ELÉCTRICO

– Se encuentra presentado ante Edenor y se aguarda la aprobación.
– Se ha conectado el suministro de luz de obra.
– Hemos realizado la compra anticipada del cable de media y baja tensión.
– Se ha realizado un concurso con empresas de primera línea: Cimet y Prysmian, donde se compararon precios y condiciones de venta.
– Hemos comprado los mejores valores unitarios y plazos ofrecidos por cada una.

PROYECTO DE GAS

Emitido junto con la prefactibilidad de Naturgy, al 100% a la espera de licitación.

PROYECTO DE VIALIDADES

Completo al 100%.

CERCO PERIMETRAL

Se han completado un total de 3.200 mts lineales de alambrado.

SUELOS

Estudio de suelos, planimetría previa y relevamientos de zanjas perimetrales completos al 100%.

HUERTA

Hemos iniciado la planificación paisajística en conjunto con Gabriel Burgueño, doctor en diseño del paisaje. Su experiencia y conocimientos nos permitirán llevar a cabo un diseño único y sostenible de acuerdo a la propuesta del barrio.

Se ha finalizado el modelo de gestión para la huerta del barrio y la definición de áreas de preservación para nuestro futuro ecoparque.

Dimos inicio al programa de control de exóticas y recuperamos 5000 mts2 de suelo fértil para mejorar nuestra futura huerta.

Retomamos el trabajo de consultoría estratégica con Cultivarte y continuamos muy motivados por los avances que hemos logrado en conjunto:
– Evaluación de la calidad del suelo.
– Creación de una base de datos de la biodiversidad del barrio.
– Asesoramiento y capacitación para la construcción y mantenimiento de una huerta agroecológica.
Georeferenciado y marcación con estacas a campo y coordenadas de la superficie destinada a la huerta y el monte frutal.
Georeferenciado y marcación con estacas a campo y coordenadas del nuevo cauce del arroyo.
Demarcación de las especies exóticas invasoras para extracción con aerosol rojo.
Demarcación de ejemplares para conservación con cinta de peligro.
Registros fotográficos y de biodiversidad.

Demarcación de las especies exóticas invasoras para extracción con aerosol rojo.

Demarcación de las especies exóticas invasoras para extracción con aerosol rojo.


Si te interesa conocer más sobre La Posta de Pilar y sus avances de obra, hacé click acá.
